屯昌县生活垃圾焚烧发电厂项目有序建设中
今年12月底前完成倒送电调试
南国都市报8月29日讯(记者 石祖波 文/图) 连日来,在位于屯昌县屯城镇大洞村牛鼻岭的屯昌县生活垃圾焚烧发电厂项目建设工地,数十名施工人员正在来回穿梭忙碌。在工人的操控下,挖掘机、起吊机等设备正在升降转动,紧张、有序地进行作业。

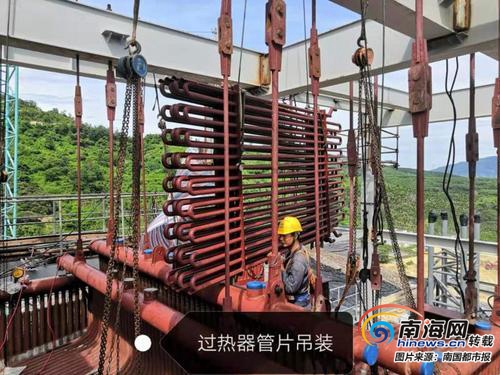

屯昌县生活垃圾焚烧发电厂项目施工现场。
屯昌县发改委重点项目办相关负责人告诉南国都市报记者,作为我省重点项目,屯昌县生活垃圾焚烧发电厂项目正有序建设中,该项目总投资3.9亿元,占地面积69.46亩,包括生活区和主厂区两大区域。
该项目有关负责人、光大环保能源(屯昌)有限公司副总经理马中瑾介绍,“主厂区在今年3月12日开工,目前整体进度已完成35%,完成投资1.2亿元。下一步,计划到今年9月底,完成锅炉水压试验;今年12月底前,完成倒送电调试;计划到2020年3月份,完成点火热态调试;2020年4月份,正式投入试运行。”
马中瑾介绍,该项目投产以后,可以有效解决屯昌以及周边琼中、定安、澄迈等地的生活垃圾处理问题,计划上网电量每年可达6000万度以上,能有效缓解屯昌电力紧张的状况。垃圾焚烧发电后产生的炉渣中的一些有色金属等资源还可以回收再利用。
